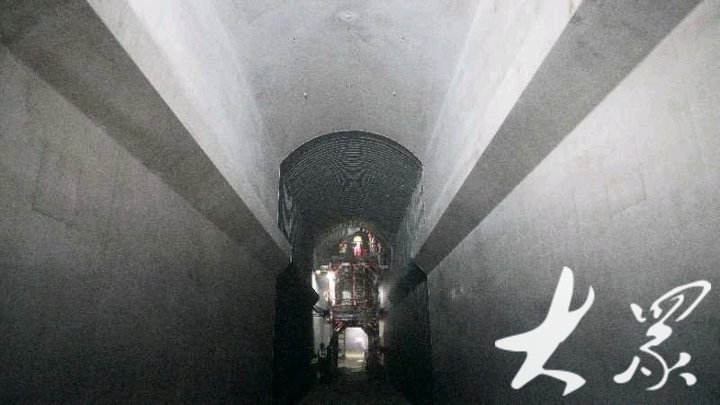

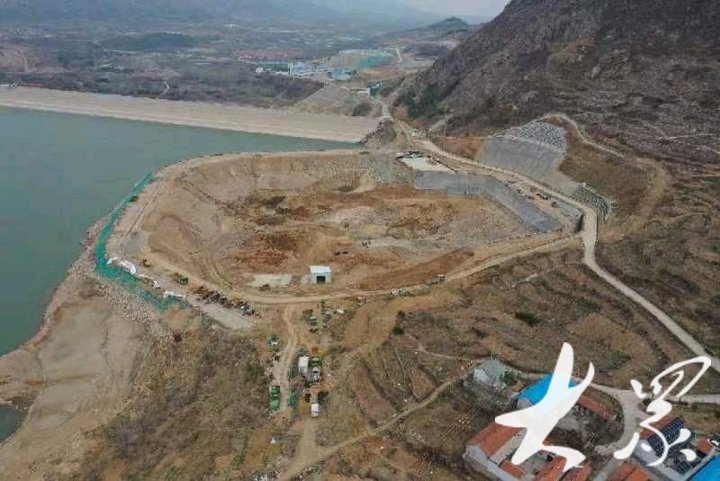

5月27日,位于临朐的国网新源山东潍坊抽水蓄能有限公司机电安装工程正式启动,标志着山东潍坊抽水蓄能电站由土建阶段迈向机电安装阶段。
国网新源山东潍坊抽水蓄能电站是山东省内建设的第四座抽水蓄能电站,电站工程规模为一等大(1)型,工程总投资81.18亿元。电站装机规模120万千瓦,安装4台单机容量30万千瓦可逆式水泵水轮发电机组,以500千伏接入山东电网。电站建设总工期72个月,2027年电站建成投产。国网新源潍坊电站投产后可有效缓解山东电网调峰能力不足,有力支撑山东省新能源发展,显著提高山东电网运行的安全性、稳定性和经济性,每年可减排二氧化硫1万吨,二氧化碳52万吨。
为确保机电安装工程顺利开工,国网新源潍坊公司周密部署,合理制定施工计划“时间表”,高标准完成工程开工前的各项方案审查、交底,组织开工前安全检查,坚持“三审”“四抓”原则,严格审核监理、设计、施工方的开工条件,确保工程高标准开工建设。潍坊电站机电安装工程预计历时27个月,计划于2026年10月完成首台机组运行,将进度提前3个月。工程开工后,国网新源潍坊公司将依托抓安全、抓质量、抓进度、抓现场管理的“四个抓手”,系牢安全生产的“生命线”。
机电安装工程启动是该电站迈向投产的关键里程碑,国网新源潍坊公司将始终保持高度的责任感和使命感,以饱满的热情和务实的作风共同努力,争取早日为电网注入潍蓄“新能源”。
(大众日报·大众新闻客户端记者 谭佃贵 通讯员 朱梦月 孙传真 卢相青)
